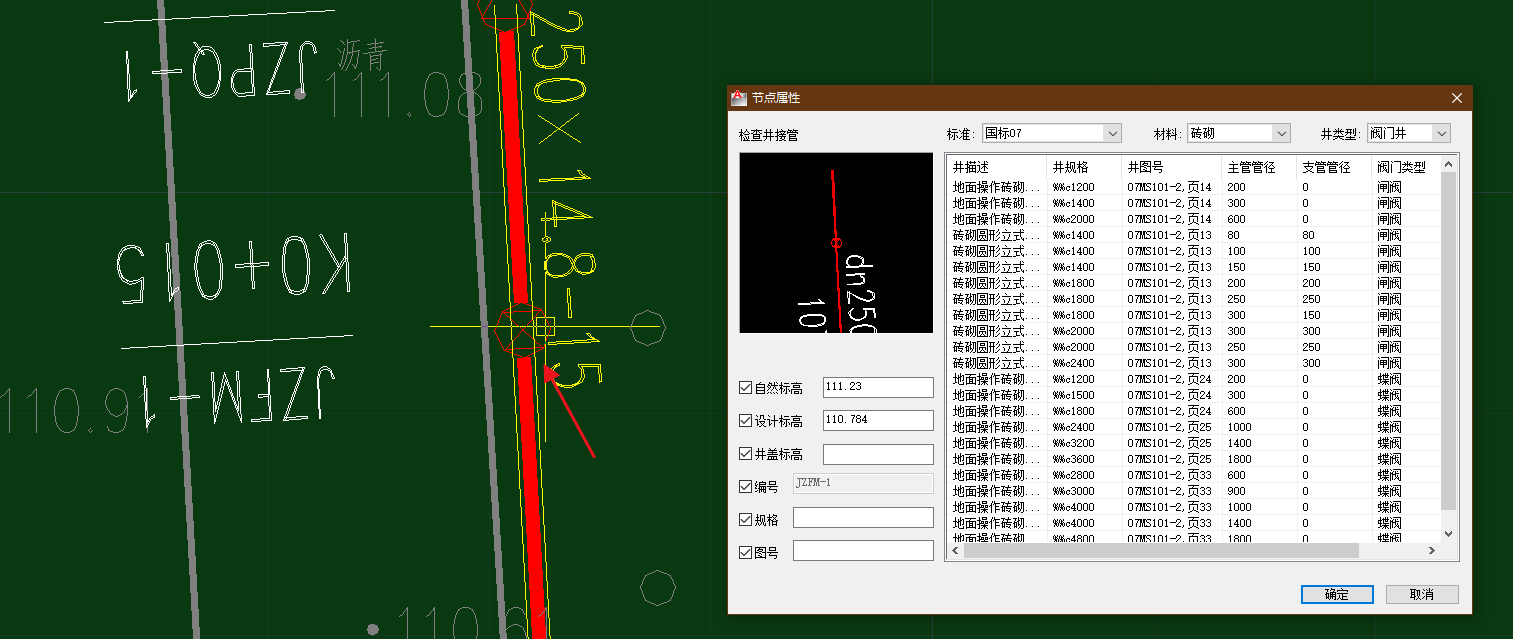

第一步,调整平面路线位置、增加节点。可以直接在平面图中双击节点,在自然标高和设计标高中输入正确的数值

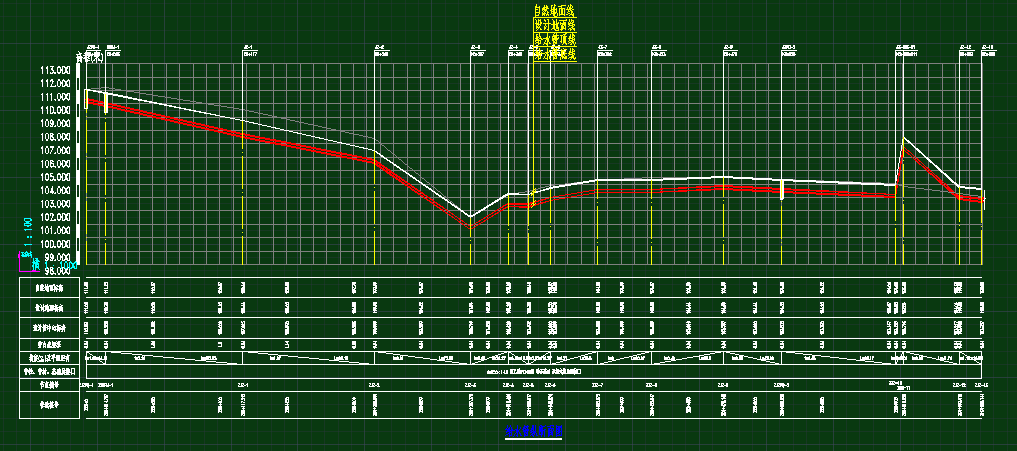

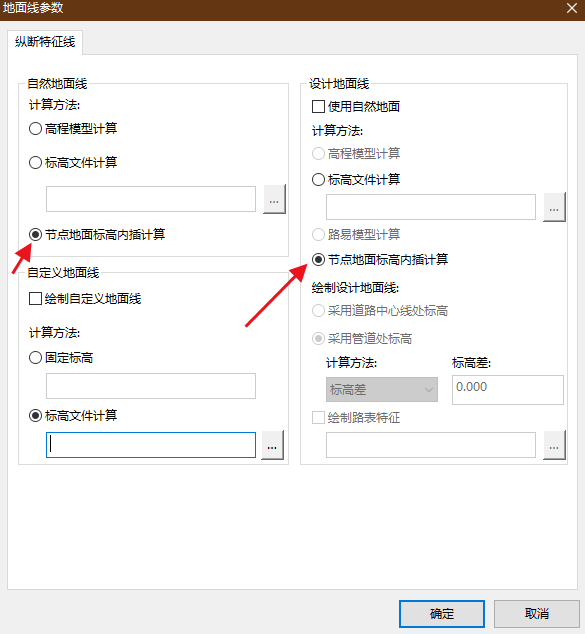

第二步,强制更新纵断面图

第三步,保存地面线文件

第四步,打开管道覆土埋深深度命令,输入管道埋深0.7米
已绘制的纵断面图会自动更新,最后通过地面线保存文件得到最终的设计地面线文件,方便后续自动调用。
